Lucrările de extindere și modernizare a infrastructurii de apă și canalizare din comuna Peștișani se desfășoară conform graficului și urmează să fie finalizate până la sfârșitul acestui an.
„APAREGIO GORJ continuă implementarea investițiilor incluse în „Proiectul Regional de dezvoltare a infrastructurii de apă și apă uzată în județul Gorj” – etapa a II-a, prin derularea contractului CL15 – „Execuție rețele de apă și canalizare în Peștișani, inclusiv stații de pompare și conducte de refulare”.
Contractul a fost semnat în data de 27 septembrie 2022 și a fost atribuit Asocierii Ambient Construct Solution SRL (lider de asociere) – SC Transilvania Grand Construct SRL, având o valoare totală de 28.861.886,71 lei. În prezent, lucrările au ajuns la un procent fizic de execuție de 78,55%, iar progresul rețelelor raportat la lungimile proiectate este de 72,16%.
Investiții importante pentru Peștișani
Lucrările vizează reabilitarea și extinderea infrastructurii de alimentare cu apă și înființarea sistemului de canalizare în aglomerarea Peștișani, contribuind direct la creșterea calității vieții locuitorilor și la protejarea mediului.

Principalele obiective ale contractului includ:
* realizarea conductei de transport și cuplarea localității Seuca;
* construirea unui nou grup de pompare pentru alimentarea localității Seuca;
* reabilitarea rețelei de distribuție în satul Boroșteni;
* extinderea rețelei de distribuție în comuna Peștișani;
* echiparea rețelei existente cu cămine de sectorizare;
* înființarea rețelei de canalizare în zona centrală a aglomerării Peștișani și în satele Hobița, Boroșteni, Frâncești și Brădiceni;
* realizarea unor noi stații de pompare pentru transportul apelor uzate și a conductelor de refulare.
Stadiul lucrărilor
Conductă transport și rețea distribuție apă potabilă
* Proiectat: 10.996 ml
* Executat: 10.669 ml
* Progres: 97,03%
Rețea canalizare menajeră și refulare
* Proiectat: 27.470 ml
* Executat: 17.087 ml
* Progres: 62,20%

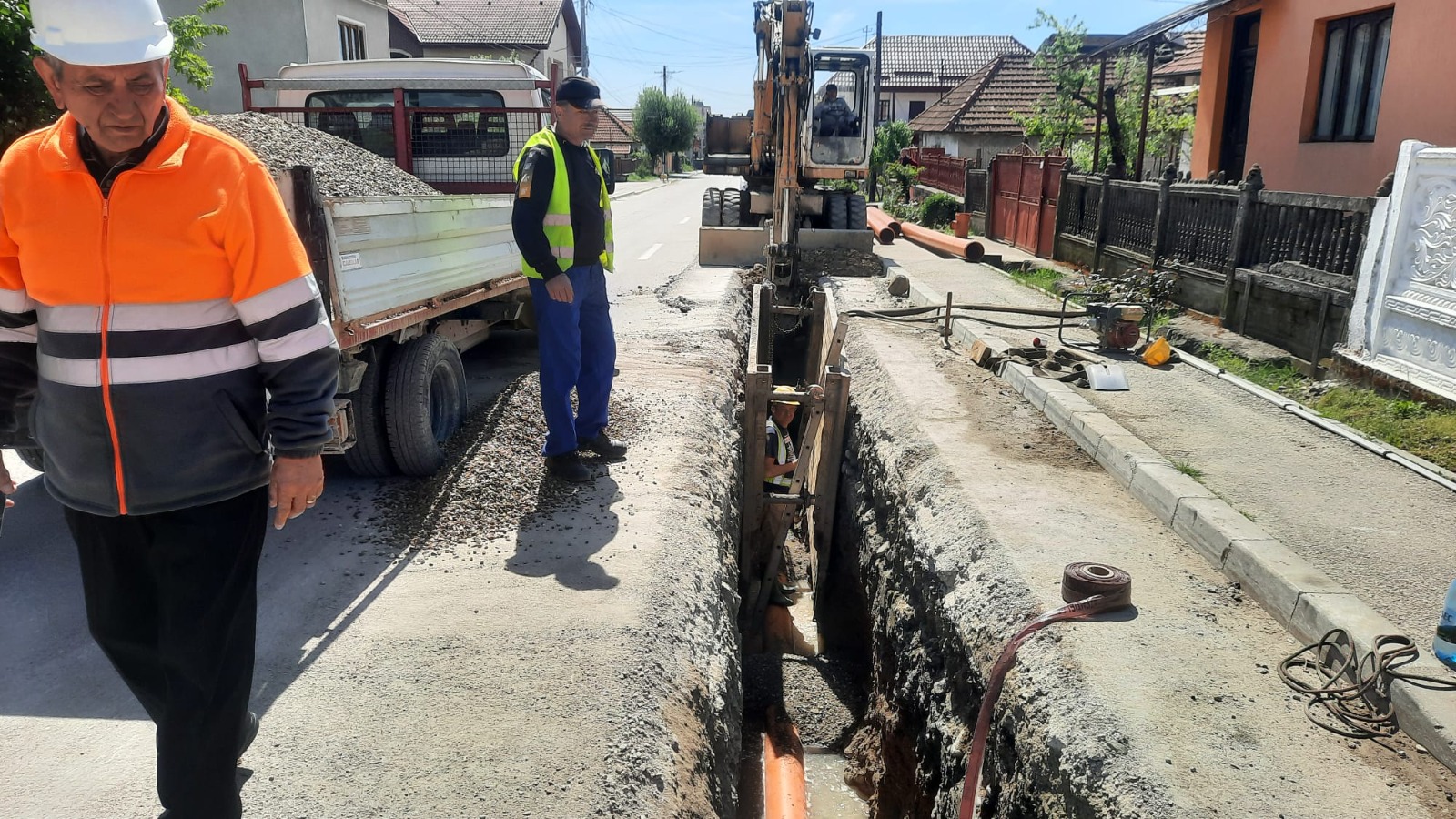

Lucrări executate în luna aprilie
În perioada precedentă, echipele din teren au continuat lucrările de execuție atât pentru rețeaua de apă, cât și pentru cea de canalizare.
Strada Principală – sat Boroșteni
Au fost realizate:
* 360 ml conductă PVC DN250 pentru canalizare;
* 10 cămine de vizitare;
* 20 ml conductă PVC DN160;
* 8 cămine de racord;
* subtraversări cu săpătură deschisă și foraj;
* lucrări de piconare asfalt și beton pe o suprafață de 514 mp;
* completări și compactări cu 100 tone piatră spartă.
Pentru rețeaua de apă au fost executate:
* 162 ml conductă PEID D63;
* 28 ml conductă PEID D25;
* 5 cămine de branșament.
Strada Suseni
Au fost executate:
* 125 ml conductă PVC DN160;
* 20 cămine de racord;
* 419 ml conductă PVC DN250;
* 4 cămine de vizitare;
* 10 ml conductă PVC DN200;
* lucrări de compactare și refacere infrastructură rutieră.
Contractul CL15 face parte din programul amplu de investiții derulat de APAREGIO GORJ S.A. în cadrul „Proiectului Regional de dezvoltare a infrastructurii de apă și apă uzată în județul Gorj”, etapa a II-a“, se arată într-un comunicat al Aparegio
